汽车加油加气加氢站技术标准
编号:GB50156-2021
颁布时间:2021/6/28
是否常用:是
是否有效:现行有效
分类:特殊场所建筑防火
15.4 设备安装工程

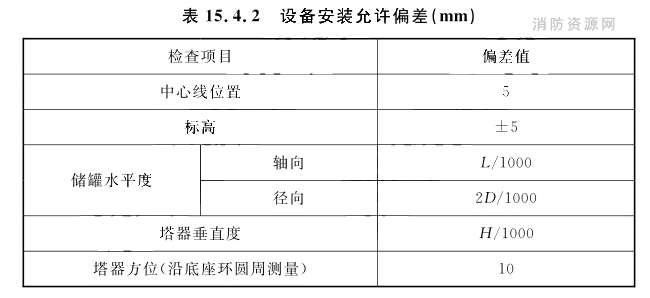

15.4.1 汽车加油加气加氢站工程所用的静设备宜在制造厂整体制造。15.4.2 静设备的安装应符合现行国家标准《石油化工静设备安装工程施工质量验收规范》GB50461的有关规定。设备安装允许偏差应符合表15.4.2的规定。
